Project Overview

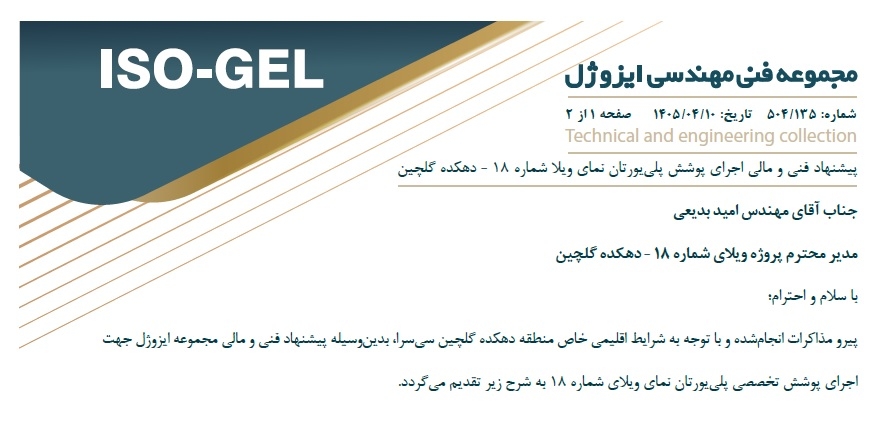

​​نام پروژه: اجرای پوشش پلی‌یورتان نمای ویلای شماره ۱۸
محل پروژه: دهکده گلچین، منطقه نارنج‌بندبن، سی‌سرا، مازندران
مدیر پروژه: مهندس امید بدیعی
نوع ساختمان: ویلای لوکس مسکونی
متراژ تقریبی: ۷۰۰ مترمربع نمای آجری سفید
وضعیت پروژه: قرارداد منعقد شده، پیش‌پرداخت دریافت و مصالح پروژه تأمین شده است. در حال حاضر پروژه در مرحله آماده‌سازی زیرکار توسط کارفرما قرار دارد و عملیات اجرایی پس از تحویل سطح آماده آغاز خواهد شد.

درباره ویلای 18 گلچین

Project Challange

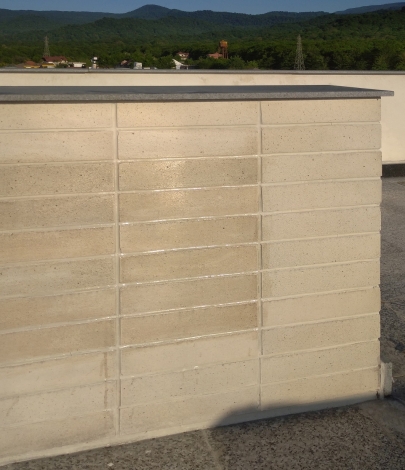

نمای آجری این ویلا در گذشته با یک پوشش پلیمری پایه آب به‌منظور کاهش جذب آب محافظت شده بود. با گذشت زمان، این پوشش دچار زردشدگی شده و در برخی قسمت‌ها آلودگی‌های محیطی نیز روی آن تثبیت شده بود که ظاهر نما را تحت تأثیر قرار داده بود.
چالش اصلی پروژه، حذف کامل پوشش قدیمی بدون آسیب به آجر نما و ایجاد بستری مناسب برای اجرای یک پوشش جدید با مقاومت بالاتر در برابر اشعه UV و شرایط اقلیمی مرطوب منطقه بود​​​​​​​.

مسئله پروژه ویلای 18

Engineering Solution

پس از بررسی شرایط موجود و اجرای نمونه اولیه، استفاده از پوشش پلی‌یورتان آنتی UV به‌عنوان راهکار نهایی انتخاب شد. برای افزایش دوام در برابر نور خورشید، فرمولاسیون این پوشش متناسب با شرایط پروژه بهینه‌سازی شد.
به‌منظور دستیابی به بهترین چسبندگی و نفوذ پوشش جدید، مقرر شد ابتدا پوشش پلیمری قبلی به‌طور کامل توسط عملیات سمباده‌زنی حذف شود، سپس سطح شسته، خشک و آماده اجرا گردد. تنها پس از رسیدن به سطح واقعی آجر، عملیات اجرای رزین آغاز خواهد شد.​​​​​​​

راهکار مهندسی

​Method Statement

1.      بررسی کیفیت عملیات سمباده‌زنی انجام‌شده توسط کارفرما.
2.      ارزیابی یکنواختی حذف پوشش قدیمی توسط کارفرما.
3.      شست‌وشوی کامل سطح و حذف گردوغبار باقی‌مانده توسط کارفرما.
4.      خشک شدن کامل نمای آجری.
5.      اجرای نمونه کنترل کیفیت روی یک سطح وسیع‌تر.
6.      بررسی نتیجه نمونه و تأیید نهایی روش اجرا.
7.      اجرای پوشش پلی‌یورتان روی کل نمای ساختمان
1.      کنترل کیفیت نهایی و تحویل پروژه.

روش اجرایی

​Project Schedule

در حال حاضر قرارداد پروژه نهایی شده و مصالح موردنیاز تهیه شده است.
بازدید فنی بعدی برای بررسی کیفیت آماده‌سازی سطح و اجرای نمونه اولیه در مقیاس بزرگ‌تر، برای حدود ۳۰ تیرماه ۱۴۰۵ برنامه‌ریزی شده است.
تاریخ آغاز عملیات اصلی به زمان تحویل زیرکار توسط کارفرما و همچنین شرایط مناسب آب‌وهوایی وابسته خواهد بود. بر اساس برنامه پروژه، عملیات اجرایی پس از فراهم شدن شرایط مناسب آغاز خواهد شد.​​​​​​​

برنامه زمان‌بندی​​​​​​​

Delivery Reports

گزارش شماره ۱ | نهایی شدن قرارداد
پس از برگزاری جلسات کارشناسی و بررسی راهکارهای پیشنهادی، مجموعه ایزوژل به‌عنوان مجری پروژه انتخاب شد. پیش‌پرداخت قرارداد دریافت و فرآیند تأمین مصالح آغاز گردید.

گزارش شماره ۲ | بررسی فنی زیرکار
در بررسی‌های انجام‌شده مشخص شد پوشش پلیمری قدیمی باید به‌صورت کامل از روی نما حذف شود تا امکان اجرای صحیح پوشش پلی‌یورتان فراهم گردد. دستورالعمل آماده‌سازی سطح به کارفرما ارائه شد.

گزارش شماره ۳ | وضعیت فعلی پروژه
در حال حاضر عملیات آماده‌سازی سطح توسط کارفرما در حال انجام است. پس از تکمیل این مرحله، کیفیت زیرکار بررسی شده و نمونه اجرایی جدید روی بخشی از نما اجرا خواهد شد.

گزارش روزانه پروژه​​​​​​​

Quality Control

کنترل کیفیت این پروژه بر اساس نمونه مورد تأیید کارفرما انجام خواهد شد.
موارد کنترل شامل:
حذف کامل پوشش پلیمری قدیمی
یکنواختی سطح آماده‌شده
خشک بودن کامل زیرکار
یکنواختی اجرای پوشش پلی‌یورتان
عدم ایجاد زردشدگی یا تغییر رنگ
پوشش کامل تمامی سطوح نما​​​​​​​

کنترل کیفیت

Issues & Decisions

مسئله اول
زردشدگی پوشش پلیمری قبلی و کاهش کیفیت ظاهری نما.
تصمیم مهندسی:
حذف کامل پوشش قبلی و جایگزینی آن با پوشش پلی‌یورتان آنتی UV.

مسئله دوم
عدم اطمینان از کیفیت آماده‌سازی سطح.
تصمیم مهندسی:
اجرای نمونه کنترل کیفیت پس از پایان سمباده‌زنی و قبل از آغاز عملیات اصلی.

مسئله سوم
حساسیت بالای نمای آجری سفید.
تصمیم مهندسی:
سفارشی‌سازی فرمولاسیون پوشش پلی‌یورتان به‌منظور افزایش مقاومت در برابر اشعه UV و حفظ رنگ طبیعی نما.​​​​​​​

مسائل و تصمیمات

Documents

در این بخش تمامی اسناد مرتبط با پروژه شامل پیشنهاد فنی و مالی، مکاتبات، دستورالعمل‌های اجرایی، تصاویر مراحل اجرا، گزارش‌های روزانه و سایر مستندات فنی به‌صورت مرحله‌ای ثبت و آرشیو خواهد شد.​​​​​​​

اسناد پروژه

Financial Status

قرارداد پروژه نهایی شده و پیش‌پرداخت مطابق شرایط قرارداد دریافت شده است. مصالح موردنیاز پروژه تهیه و آماده اجرا هستند. تسویه نهایی پس از پایان عملیات اجرایی و تحویل پروژه انجام خواهد شد.​​​​​​​

وضعیت مالی

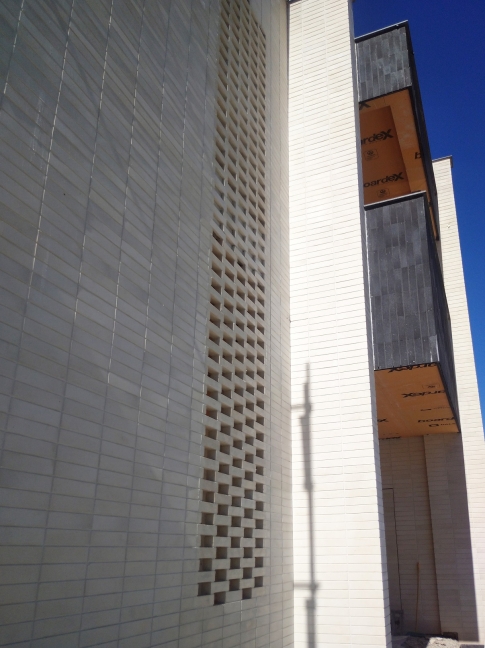

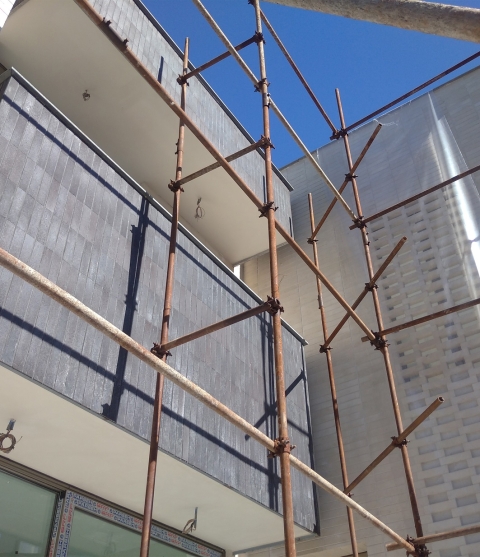

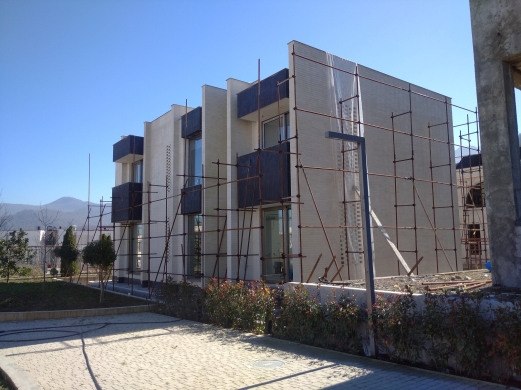

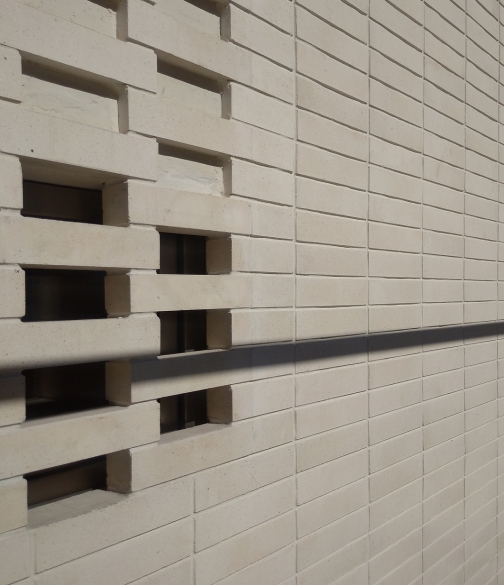

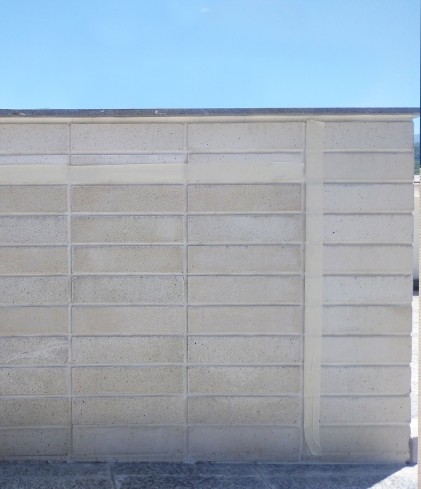

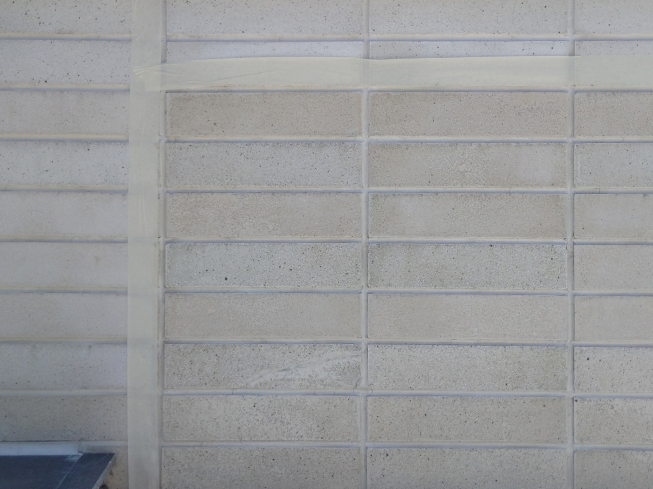

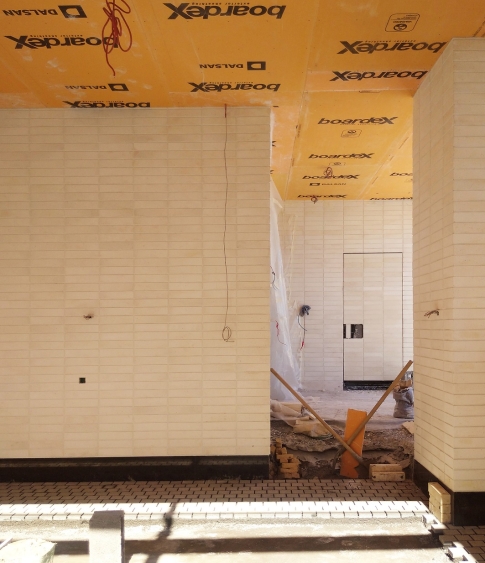

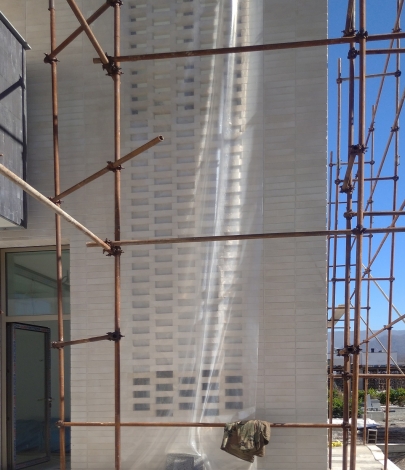

Progress Gallery

در این بخش تصاویر پروژه از مراحل مختلف شامل وضعیت اولیه نما، اجرای نمونه، آماده‌سازی زیرکار، کنترل کیفیت، اجرای پوشش پلی‌یورتان و تحویل نهایی به‌ترتیب زمانی ثبت و منتشر خواهد شد.

گالری پیشرفت پروژه​​​​​​​

Final Delivery

پس از تکمیل عملیات اجرایی، کیفیت پوشش از نظر یکنواختی، میزان نفوذ، ظاهر نهایی، عدم ایجاد تغییر رنگ و انطباق با نمونه مورد تأیید کارفرما بررسی خواهد شد. پس از تأیید نهایی، پروژه تحویل و کلیه مستندات فنی در پرونده پروژه ثبت می‌شود.
چرا ایزوژل انتخاب شد؟​​​​​​​
پیش از انتخاب مجری، راهکارهای پیشنهادی چند مجموعه تخصصی توسط کارفرما بررسی شد. پس از ارزیابی روش‌های اجرایی، مشاهده نمونه‌کارهای مشابه و اجرای نمونه آزمایشی، راهکار ارائه‌شده توسط مجموعه ایزوژل به‌عنوان گزینه نهایی انتخاب شد. این انتخاب بر پایه کیفیت راهکار مهندسی، امکان اجرای نمونه پیش از شروع پروژه و انطباق روش پیشنهادی با شرایط اقلیمی منطقه انجام گرفت.​​​​​​​

تحویل نهایی

رمز عبورتان را فراموش کرده‌اید؟

ثبت کلمه عبور خود را فراموش کرده‌اید؟ لطفا شماره همراه یا آدرس ایمیل خودتان را وارد کنید. شما به زودی یک ایمیل یا اس ام اس برای ایجاد کلمه عبور جدید، دریافت خواهید کرد.

بازگشت به بخش ورود

کد دریافتی را وارد نمایید.

بازگشت به بخش ورود

تغییر کلمه عبور

تغییر کلمه عبور

حساب کاربری من

سفارشات

مشاهده سفارش

سبد خرید
